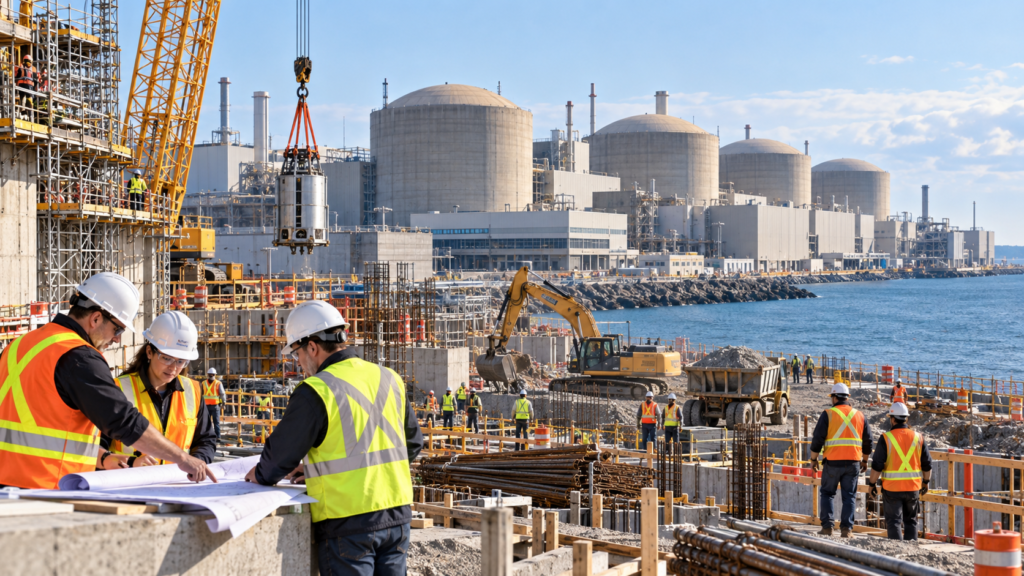

أعلنت حكومة أونتاريو وشركة Ontario Power Generation بدء أعمال الإنشاء الفعلية لمشروع تجديد محطة بيكرينغ النووية بقيمة 26.8 مليار دولار، في خطوة تعتبرها السلطات ركناً أساسياً لتأمين إمدادات الكهرباء في المقاطعة. مشروع تجديد بيكرينغ يطال أربع مفاعلات CANDU وسيمد محطة بيكرينغ بطاقة تصل إلى نحو 2,200 ميغاواط بعد الانتهاء.
العمل في الموقع انطلق يوم الاثنين، وفق تصريحات رسمية للحكومة، ويأتي ضمن خطة أطول أجل لإطالة عمر المفاعلات الأربعة حتى 38 سنة إضافية. الحكومة تتوقع أن يؤمن المشروع طاقة تكفي لحوالي 2.2 مليون منزل بعد انتهاء أعمال التجديد.
نطاق العمل والجدول الزمني
تشمل خطة التجديد استبدال 1,520 قناة وقود، وتجديد 48 غلاية، وبناء مدخل مائي عميق بطول 1.5 كيلومتر. ومن المقرر أن تُخرج وحدات بيكرينغ B الأربع من الخدمة بنهاية سبتمبر وستبقى متوقفة لمدة تقارب عقداً من الزمن أثناء أعمال التجديد.
بدء أعمال الإرجاع أو عملية التجديد للمفاعلات نفسها يعتمد على الموافقة النهائية من اللجنة الكندية لتنظيم الطاقة النووية (Canadian Nuclear Safety Commission)، المتوقعة في يناير المقبل، حسب ما ورد في الإعلان.
أثر اقتصادي وفرص عمل
تقدر الحكومة أن مشروع تجديد بيكرينغ سيساهم بمبلغ 41.6 مليار دولار في الناتج الوطني الإجمالي وسيحافظ على أكثر من 90% من الإنفاق داخل أونتاريو وكندا. توقعات التوظيف تشير إلى نحو 30,500 وظيفة سنوياً طوال فترة البناء، بالإضافة إلى 7,500 وظيفة عبر كندا على مدار عمر المشروع.
قال وزير الطاقة ستيفن ليسي إن المشروع يمثل “إنجازاً وطنياً” ويعزّز سلسلة التوريد النووية المصنوعة في أونتاريو، مؤكداً أن العقود الممنوحة ستبقي أكثر من 90% من تكاليف المشروع داخل المقاطعة. واعتبر وزير العمل تريفور جونز أن الاستثمارات في البنية التحتية الأساسية وتوسيع التدريب المهني ستمنح العمال الفرصة للاستفادة من وظائف بأجور جيدة.
بدأت أعمال الموقع في مشروع تجديد بيكرينغ بقيمة 26.8 مليار دولار لتمديد عمر أربع مفاعلات CANDU حتى 38 عاماً وتوفير نحو 2,200 ميغاواط. يُتوقع أن يخلق المشروع 30,500 وظيفة سنوياً ويساهم بـ41.6 مليار دولار في الناتج الوطني.
الخطوات التالية والاعتماد التنظيمي
مع بدء أعمال الموقع، يظل موعد بدء العمل داخل المفاعلات مرهوناً بالإجراءات التنظيمية التي تجريها اللجنة الكندية لتنظيم الطاقة النووية. حكومة أونتاريو قالت إن تراخيص ومراجعات السلامة ستحدد الإطار الزمني الدقيق لبدء أنشطة التفكيك وتجديد المكونات الحرجة داخل المفاعلات.
يؤكد القائمون على المشروع أن جزءاً كبيراً من الإنفاق سيذهب لتأهيل القوى العاملة المحلية وتوسيع برامج التعلّم المهني والتلمذة (apprenticeships) لضمان توفر الكفاءات اللازمة لتنفيذ أعمال التجديد وتسليم المشروع ضمن المعايير المطلوبة.
خلفية المشروع وأهميته
مشروع تجديد بيكرينغ يعدّ أكبر مشروع للبنية التحتية للطاقة النظيفة في كندا بحسب تصريحات مسؤولي الحكومة، ويأتي في سياق جهود أونتاريو لتعزيز الاعتماد على الطاقة النووية لتغطية احتياجات الكهرباء وتقليل الانبعاثات. المحافظة على أكثر من 90% من الإنفاق داخل المقاطعة والعمل على سلسلة توريد محلية كانا من العوامل المعلن عنها لتوسيع الفائدة الاقتصادية الإقليمية.
يبقى التنفيذ الفعلي للأعمال الحرجة خاضعاً للخطوات التنظيمية والفنية، بينما تستمر الحكومة وشركة التشغيل في منح العقود وإدارة سلسلة التوريد استعداداً لبدء العمليات التشغيلية للمفاعلات بعد اكتمال التجديد.
